Denkmalschutz und Neubau gleichzeitig – wie geht das?
Das Grundstück auf der Beethovenstraße ist zweigeteilt. Auf der einen Seite ein denkmalgeschütztes Bestandsgebäude, auf der anderen die Fläche für unseren Neubau. Wir zeigen euch, wie wir Schritt für Schritt zum Ziel dieses Grundstück verwandeln!
So unser neues Projekt: 10 barrierefreie Wohnungen, 800 m² Wohnfläche, 100 % gefördert – neuer, nachhaltiger Wohnraum für Solingen.
5. Juni 2026

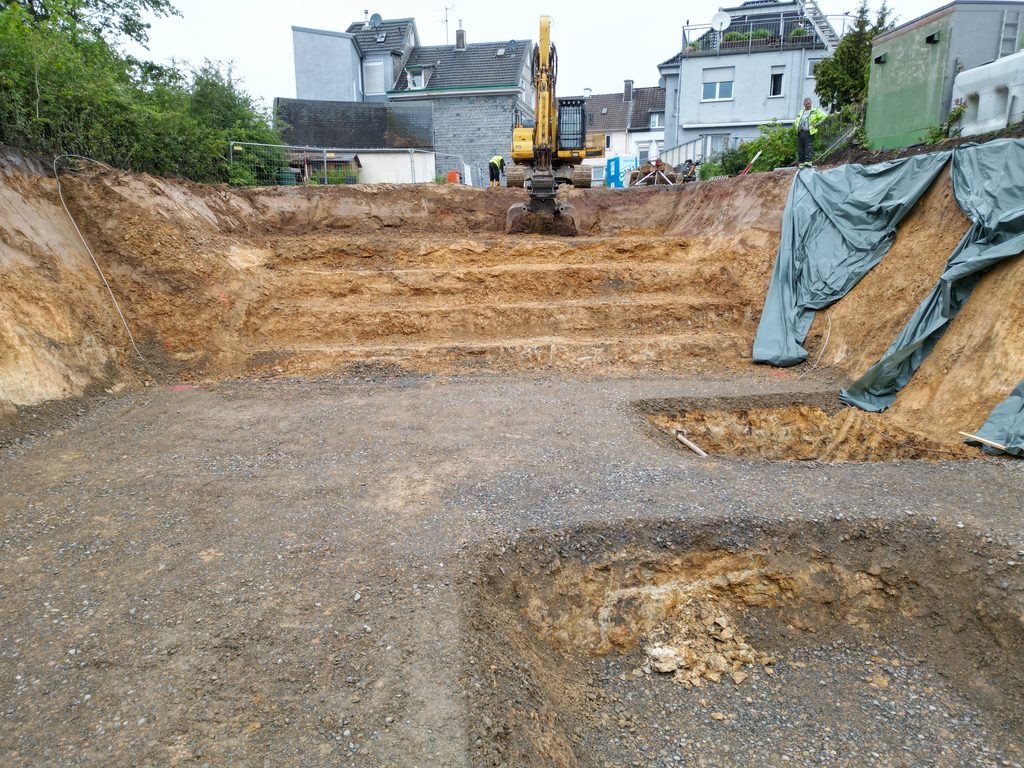

Aushub und Erdarbeiten
Der entstehende Keller hat beeindruckende Dimensionen: rund 20 Meter Länge, 11 Meter Breite und eine Tiefe von 4,5 Metern.
Bereits in der nachfolgenden Woche sollen die Erdarbeiten abgeschlossen sein. Am 16.06. wird der Kran aufgebaut und die Bauarbeiten gehen in die nächste Phase.
30. Juni 2026

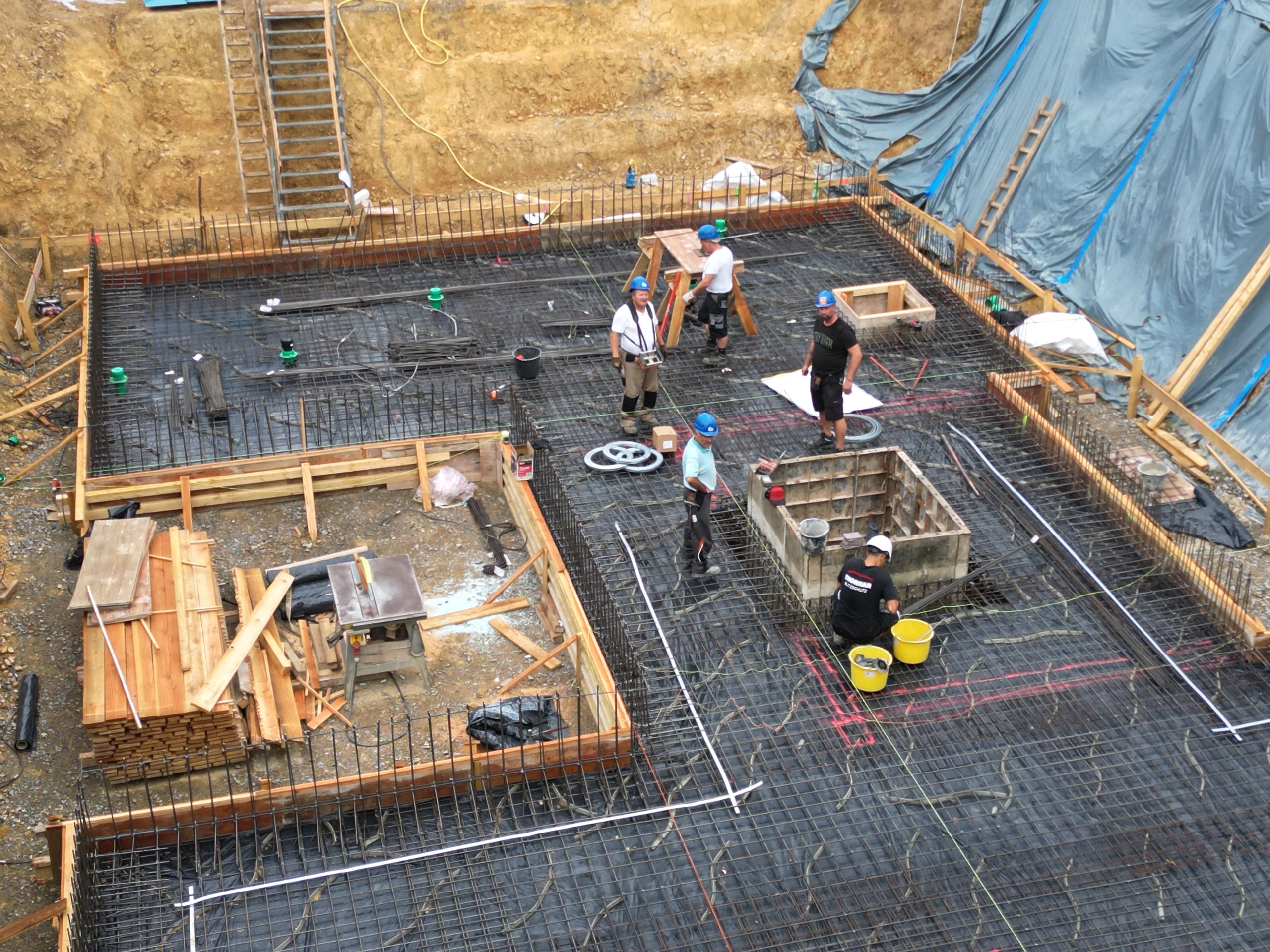

Verlegung der Bewehrungsanlage
Die Randabschalung ist bereits vollständig hergestellt. Die 160 mm starke, druckfeste Dämmung ist verlegt, der Pumpensumpf sitzt und auch die Grundleitungen sind fertig eingebaut.
Aktuell wird die untere Bewehrungslage verlegt.
Parallel dazu erfolgt der Einbau des Fundamenterders. Im nächsten Schritt folgt die obere Bewehrungslage. Außerdem laufen zeitgleich die Einschalarbeiten an der Aufzugsunterfahrt.
Am Donnerstag, den 02.07.2026, kam der Prüfingenieur zur Bewehrungsabnahme. Danach wurde mit der Betonierung der 30 cm starke Bodenplatte angefangen.
Juli 2025

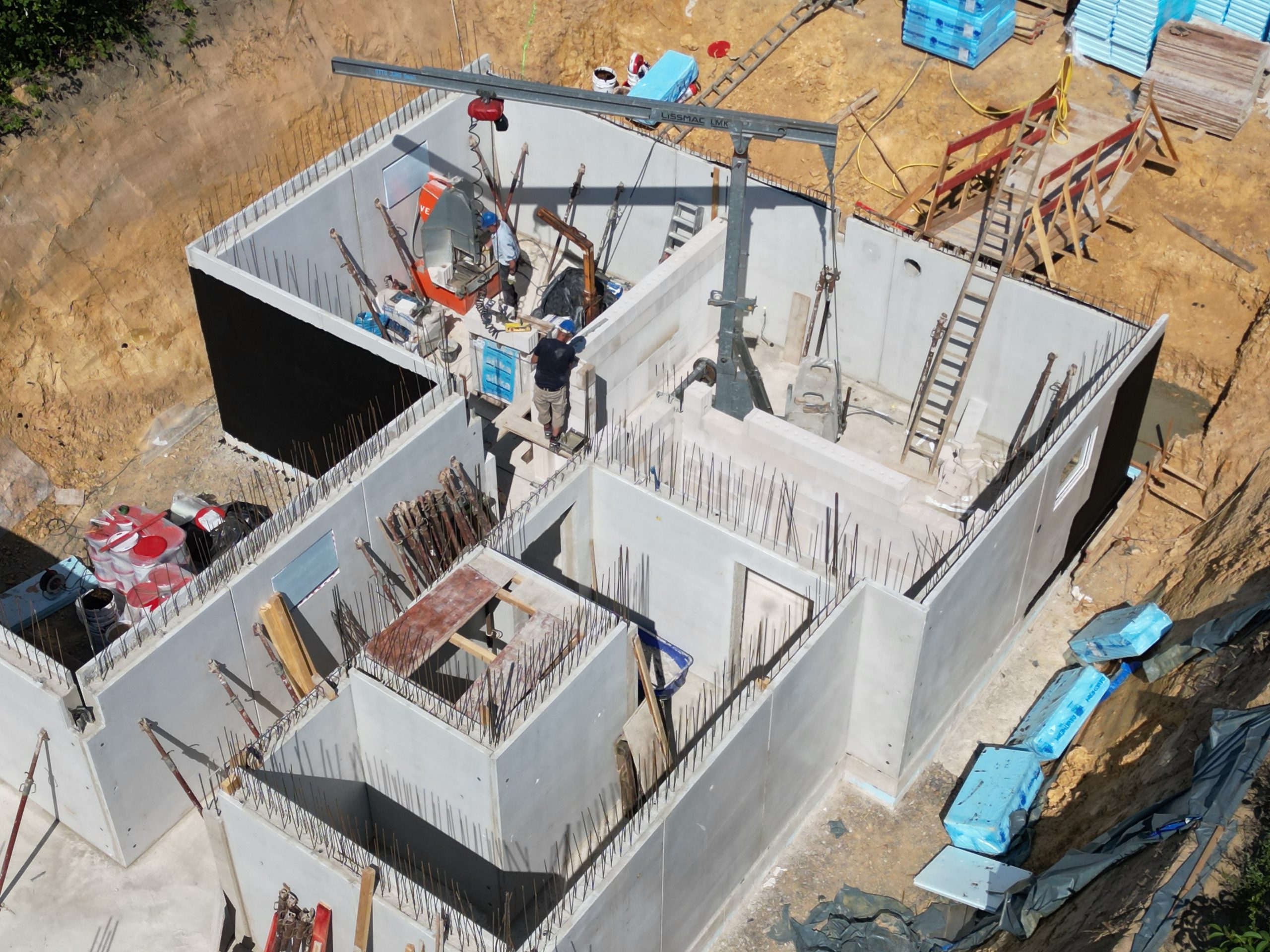

Bodenplatte und Filigranwände
Nachdem die Bodenplatte letzte Woche gegossen wurde, wurden im Anschluss die Filigranwände montiert, ausgerichtet und mit Schrägstützen fixiert.
Danach erfolgte das Einschalen der Kellerdecke für die Filigrandecken. Parallel dazu liefen Isolier- und Abdichtungsarbeiten sowie die Wärmedämmung an den Kelleraußenwänden.
Sobald die Filigrandecken über dem Kellergeschoss verlegt wurden, wurden die Arbeitsräume mit Füllsand verfüllt, die Treppe vom EG ins KG geschalt und der Treppenlauf bewehrt.
August 2026

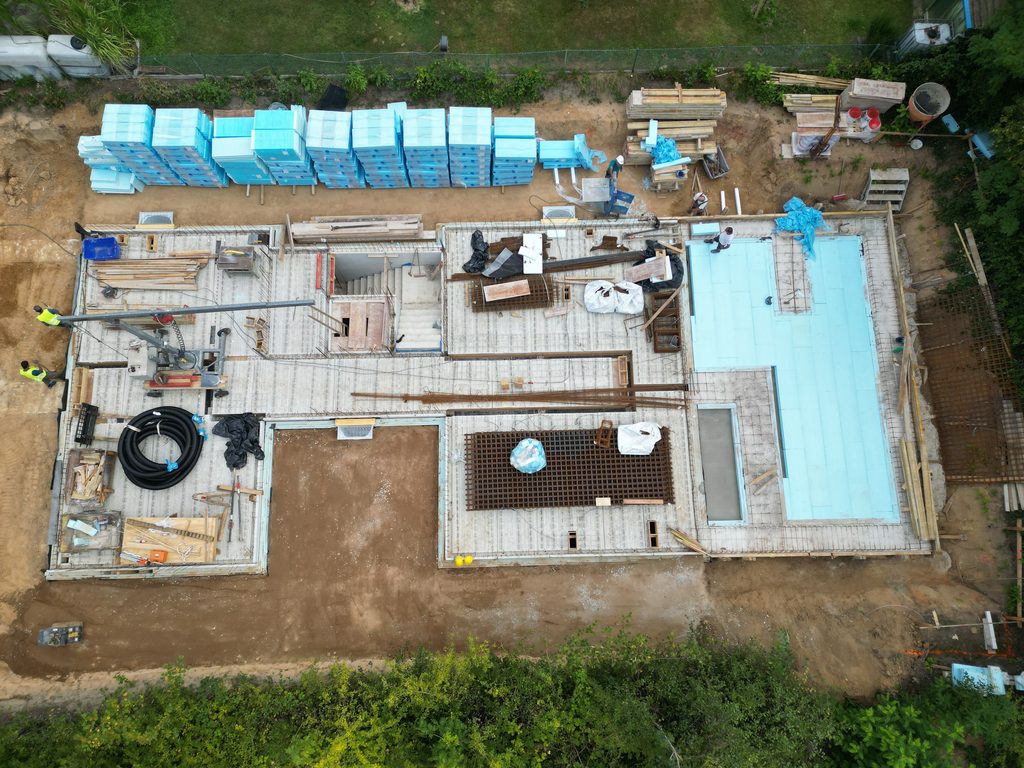

Ausschalung der Streifenfundamente und Wärmedämmung
Streifenfundamente in den nicht unterkellerten Bereichen geschalt und bewehrt, Arbeitsräume weiter verfüllt.
Wärmedämmung unterhalb der Bodenplatte im nicht unterkellerten Bereich verlegt. Streifenfundamente ausgeschalt, Fundamentflanken mit Wärmedämmung belegt, Leitungen für die zwei Wärmepumpen verlegt und Unterzüge bewehrt.




Was denkst du?
